奋战14个“不眠夜” 成都“立体双环”输电线路成功跨越成渝高铁

9月29日凌晨4时15分,成都空港500千伏输变电工程资阳至空港双回、桃乡至空港双回共4回500千伏输电线路跨越成渝高铁施工圆满完成,为该工程年底投运奠定了坚实基础。

奋战14个“不眠夜” 成都“立体双环”输电线路成功跨越成渝高铁

输电线路跨越成渝高铁 14个“施工窗口”都在凌晨

秋高气爽,当下是电网施工的黄金时节,龙泉山东侧,成都500千伏空港、淮州输变电工程的建设者们正争分夺秒施工。“十四五”时期,国网四川省电力公司构建成都500千伏“立体双环”网架,目前网架规划中的“内七外八”共计15座变电站已建成13座。电力工人们要在年底前完成空港、淮州这两块成都500千伏“立体双环”网架的“最后拼图”。

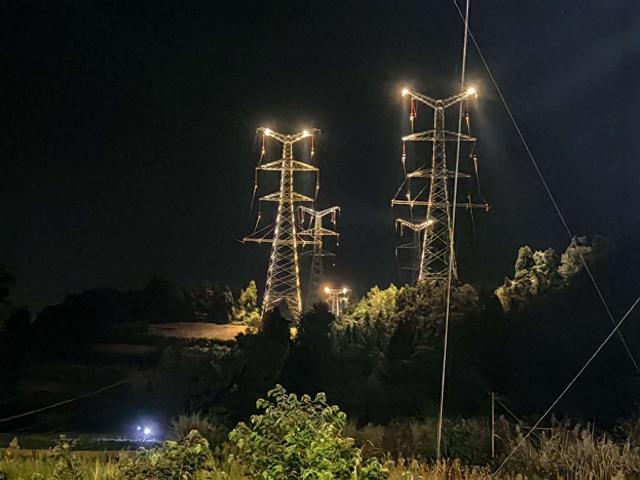

其中,成都空港500千伏输变电工程跨越成渝高铁是工程关键节点。“58次跨越施工中,成渝高铁毫无疑问是‘硬骨头’。”国网成都供电公司业主项目经理夏榆杭介绍,该工程地处成渝地区双城经济圈相向发展的核心区域,电力线、高铁轨道等重要通道构成“钢铁丛林”,57公里的双回输电线路展放就像拿着“绣花针”在“蜘蛛网”中穿行,难度极大。

成渝高铁是国家高速铁路主通道之一,车次密集,跨越施工作业安全风险高、协调难度大,国网成都供电公司与高铁运营方建立高效顺畅的协作机制,协同开展多轮现场勘察,确定了封网施工窗口期为9月10日至29日,根据铁路运营管理安排了14个0时30分至4时00分的“施工窗口”,这意味着80余名电力工人要奋战14个“不眠夜”。

奋战14个“不眠夜” 成都“立体双环”输电线路成功跨越成渝高铁

跨越高铁架设“银线” 助力成都“立体双环”年底建成

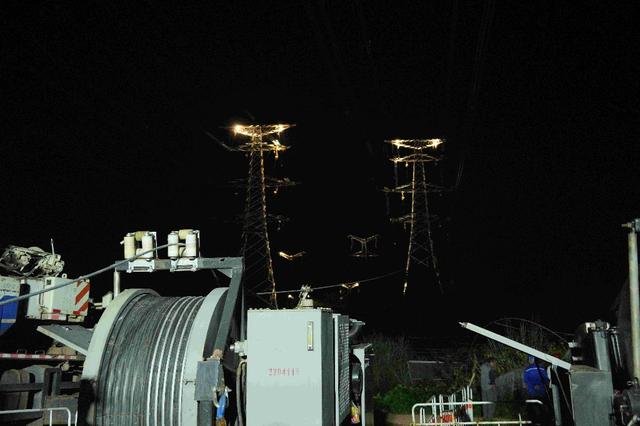

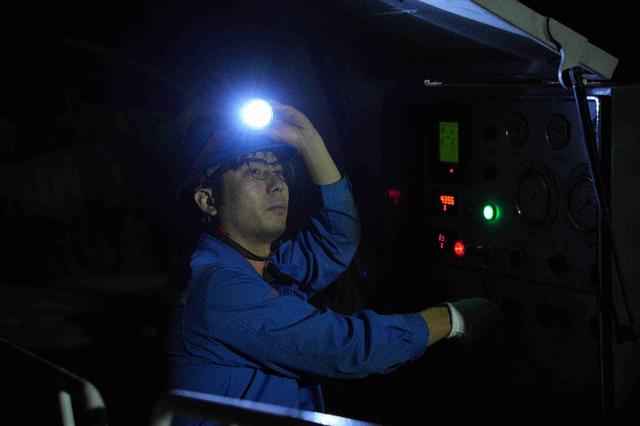

9月10日凌晨,在成渝高铁跨越点施工现场,夜空下灯火通明,“扣除挂接地的耗时,每天实际作业时间仅有150分钟。”四川蜀电集团电力建设分公司施工项目经理莫中伟介绍道。

奋战14个“不眠夜” 成都“立体双环”输电线路成功跨越成渝高铁

9月11日起,施工团队开始展放导线。他们要在有限的作业时间内,完成4条线路共计52根导、地线的展放及紧线与挂线工作。9月27日凌晨2时,最后一项导线作业开始。地面牵引场内,张牵机缓缓运转,伴随着阵阵轰鸣声,导线平稳穿越铁路上方。张力场内,4根导线由导线盘中缓缓送出,经由铁塔上的滑车精准到达指定位置。铁塔横担上,高空作业人员紧紧固定导线,顺利完成线路跨越展放。9月29日4时许,施工团队拆除悬索式跨越网,跨越成渝高铁施工圆满完成。

据悉,到今年年底,成都500千伏“立体双环”网架将建成,成都电网主网安全承载能力将提升至2600万千瓦,为成都“三中心一基地”核心功能定位提供坚实的电力支撑。

成都日报锦观新闻 陈昱琪 张发举 记者 杨甦 图片由国网成都供电公司提供 编辑 曾雪柔
