国网新源抚宁电站下水库大坝面板混凝土浇筑取得新进展

排行榜 2025年07月19日 20:21 0 admin

【强信心 增动能—高质量发展一线报道】

7月16日,经过32个小时连续奋战,国网新源河北抚宁抽水蓄能电站下水库大坝第27号面板混凝土顺利完成浇筑。此次浇筑的27号面板斜长109.8米,宽12米,浇筑方量527立方米。截至目前,水库大坝共浇筑完成4块面板,正在进行第5块面板的施工。

国网新源抚宁电站下水库大坝面板混凝土浇筑取得新进展

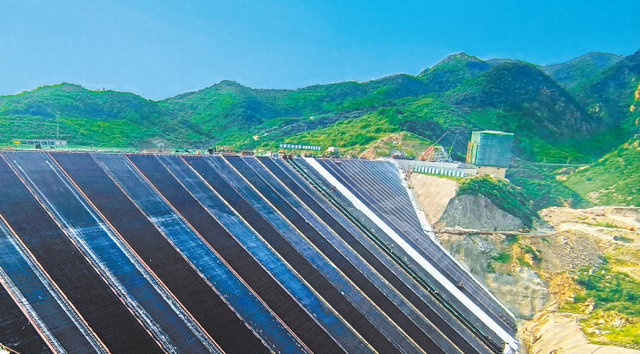

国网新源抚宁抽水蓄能电站下水库大坝面板浇筑施工现场。通讯员 祁亚静 摄

国网新源河北抚宁抽水蓄能电站下水库大坝为混凝土面板堆石坝,最大坝高66米,坝顶长度372米。大坝面板共37块,厚0.4米,面积约2.8万平方米。

由于当前我市气温较高且正值汛期,浇筑难度增大,为确保下水库大坝面板混凝土浇筑顺利进行,电站联合参建单位提前谋划,着力做好高温季节和雨季浇筑专项控制措施。通过在拌合楼增设喷雾系统和风冷设备、混凝土内加入冰块降温、溜槽设隔热遮阳布等,有效降低了混凝土入仓温度,同时采取土工布覆盖新浇混凝土、设置长流水花管持续养护等措施保障混凝土实体质量。

下水库大坝面板混凝土浇筑所取得的新进展为后续浇筑积累了经验,打下了基础。项目单位将严格落实高温和雨季面板混凝土施工各项措施,严控面板混凝土浇筑质量,确保下水库大坝面板浇筑完成年度目标任务,力争2026年汛期前实现下水库下闸蓄水。
