7月14日,三塘湖—玫瑰泉双回750千伏线路工程顺利完成跨将淖铁路及10千伏带电线路封网施工,盘扣式跨越架双层防护网技术首次在新疆750千伏超高压线路跨铁路施工中成功应用,标志着新疆电网高风险跨铁路带电施工实现技术突破。

新疆电网首次应用盘扣式跨越架完成跨铁路封网作业

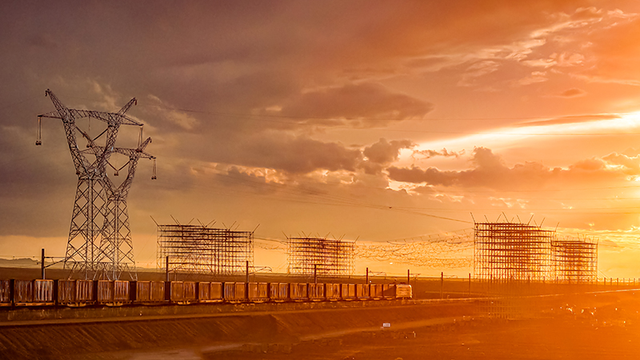

7月9日,航拍交叉跨越防护作业现场。(张灵军 摄)

三塘湖—玫瑰泉双回750千伏线路工程是新疆“十四五”电网重点基建项目,线路全长165.677千米,共建铁塔353基,于2025年6月开工建设。工程地处哈密千万千瓦级风电基地核心区域,是当地新能源规模化开发、电力高效外送的关键配套网架,建成后将有效破解区域电网输送瓶颈,提升新能源消纳和跨区外送能力,助力新疆清洁能源基地高质量建设。

新疆电网首次应用盘扣式跨越架完成跨铁路封网作业

7月10日,航拍三塘湖—玫瑰泉双回750千伏线路工程施工Ⅰ标现场。(张灵军 摄)

本次施工点位位于铁路与带电线路交叉叠加区域,车流通行密集、既有电力线路全程带电运行,施工容错率极低。所有高空作业仅可利用铁路短时“天窗期”开展,面临窗口期短、工序繁杂、夜间高空作业风险高等多重难题,是电力基建典型高危施工场景。

新疆电网首次应用盘扣式跨越架完成跨铁路封网作业

7月10日,货运列车正穿过交叉跨越区域。(张灵军 摄)

新疆电网首次应用盘扣式跨越架完成跨铁路封网作业

7月10日,新疆送变电公司员工开展牵引绳展放作业。(张灵军 摄)

新疆电网首次应用盘扣式跨越架完成跨铁路封网作业

7月10日,新疆送变电公司员工开展牵引绳展放作业。(张灵军 摄)

为精准防控施工风险、高效完成建设任务,项目创新采用盘扣式钢管跨越架双层绝缘防护新工艺。相较于传统施工方式,双层封闭防护结构可彻底规避施工物料坠落、感应电干扰、线路短路等安全隐患,具备抗风性能强、防护无死角、搭拆便捷高效等优势,精准适配铁路限时施工工况。

新疆电网首次应用盘扣式跨越架完成跨铁路封网作业

7月10日,货运列车穿过三塘湖—玫瑰泉双回750千伏线路工程施工区段。(张灵军 摄)

施工全过程中,建设团队优化施工组织方案,布设全域照明设施消除夜间作业盲区,严格落实班前交底、全程监护、完工复核闭环管控机制,联动铁路运维单位协同作业。通过科学统筹工序衔接、压缩作业时长,单日高效完成原定两天的施工任务,提前一天顺利完成封网作业,大幅降低高空作业安全风险。

新疆电网首次应用盘扣式跨越架完成跨铁路封网作业

7月10日,施工人员在工程现场开展牵引绳展放作业。(张灵军 摄)

三塘湖—玫瑰泉双回750千伏线路工程I标安全总监李飞介绍,此次新工艺的成功实践,充分验证了双层盘扣式跨越防护技术在超高压、高复杂工况下的安全性和实用性,为西北电网跨铁路、跨带电线路高危施工积累了可复制、可推广的技术经验和安全方案。

目前,三塘湖—玫瑰泉双回750千伏线路工程铁塔组立、导地线展放等各项建设工作有序推进。下一步,项目团队将持续严把安全关、质量关、进度关,稳步推进后续施工任务。工程投运后,将进一步畅通哈密千万千瓦级风电基地绿色电力外送通道,助力新疆能源结构优化和绿色低碳转型发展。(马叶叶、于业众)
